為緩解城市交通壓力,市委市政府決定改造宜春大道這條主干道,在原有道路上新架一層高架橋。道路的改造牽涉到許多市政管線的調整,而在高架橋85號基樁的位置上恰好有一根宜春水務集團的DN400供水管道。為配合宜春大道改造工程能夠按時完工,同時保障市民正常用水不受影響。宜春水務集團決定錯開用水高峰期,展開 “零點行動”,在11月5日23點—6日6點打一場DN400給水主管碰頭夜戰。

為確保施工能夠順利完成,施工人員提前挖好大小適宜的工作坑、測量并標記好原DN400水管的切割位置、制作好鋼制件,哈夫節、抽水泵、發電機、切割機、焊接機…做好碰頭前的一切準備工作。

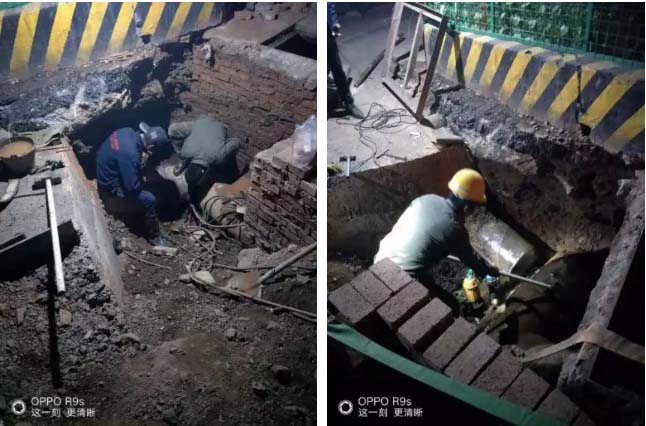

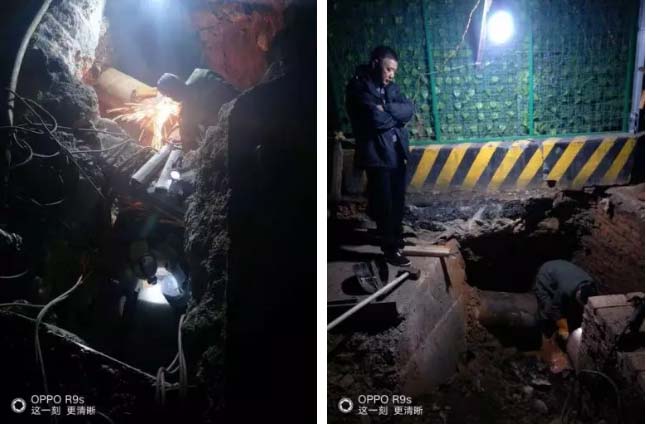

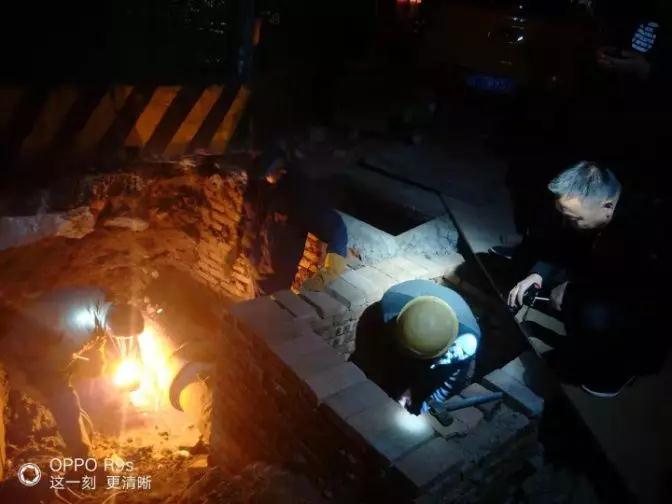

23點整,“開始碰頭!”施工現場一片繁忙的景象。施工人員關閉附近的閥門,為保持坑內無水作業,先用鐵錘一次次敲打碰頭點處的原水管,使管內余水排盡,待抽水泵抽出流出的積水后,再徹底切斷原水管,把預制好的鋼制件安穩放到斷管處,并逐步調整鋼制件上下、左右的位置,以便進行對縫焊接。

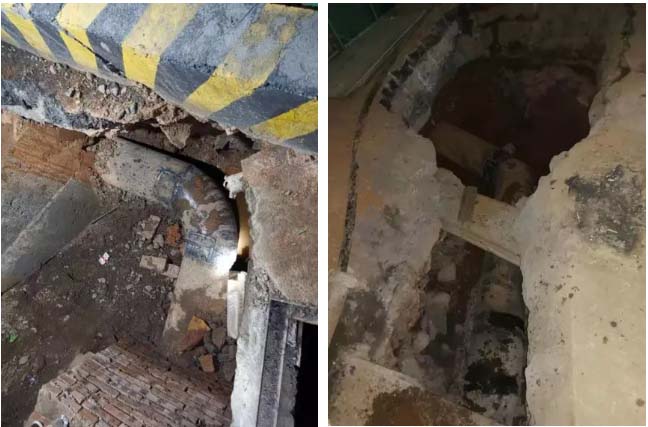

次日凌晨4點,兩個碰頭點均已提前順利完工,恢復通水,新鋪水管均無漏水情況。

天漸漸亮了,趕早鍛煉、出門的人也漸漸多了,而徹夜奮戰的施工人員終于可以歇息,收拾工具回家休息。辛苦了,水務人!
通訊員:程高、李亞青 編 輯:劉 戀 審 核:周海峰 |
